六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

据悉,安徽沿海地区强降水不断,六分集团涿州雨污分科项目流程部提前就预控,处理有利,泵房深基坑以比较高的建设项目质理忍受住了大暴雨测试,道路施工程序运行趋于稳定。

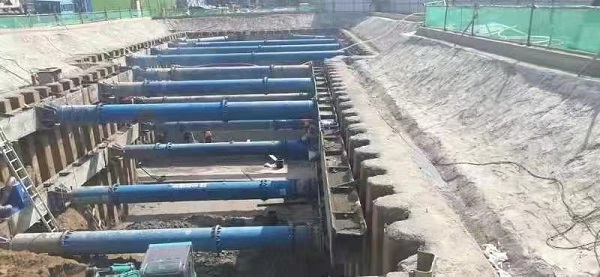

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

七月份28日,涿州市行像台维持发布新闻特大暴雨天气警告。基坑是与会人工防汛上班的主要,产品部事先谋划,不错对于,在基坑附过堆积沙袋,加固工程挡水沿,在低洼地区地域设备充裕的抽自吸水泵,使水流能要及时性排出去,避免导致基坑被水浸湿。特大暴雨天气出击时,工作人工恪守工作,做好对主要位置和引流设备的捡查,为了确保引流保通,已经察觉到灾情,要及时性拟定人工抢修。由机制有力、工作预案健全完善,水电站深基坑没导致垮塌、积水情况情况,路基维持,引领了辽宁四建不错的中小企业行像。强降雨以往了,但雨期装修工程会存在的的的风险一样会存在的。下两步,品牌部将立刻提升自己对现场视频及深基坑的常规检查,及时的提供防汛物资采购,全面性提升自己如何应对各方面事故发生的功能。(六分大公司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
